Panduan Procurement: Menerjemahkan Gelombang Pengiriman Wiremesh dari BOQ Proyek

Bagi tim pengadaan, mengatur jadwal pengiriman wiremesh yang tepat waktu bukan sekadar urusan logistik. Keputusan ini berdampak langsung pada kelancaran arus kas (cash flow) perusahaan dan efisiensi ruang penyimpanan di area proyek. Jika material datang terlalu cepat, besi tulangan berisiko mengalami korosi akibat cuaca dan menimbun modal kerja modal kerja Anda. Namun, jika pengiriman terlambat, seluruh jadwal pengecoran struktur lantai bisa terhenti total.
Oleh karena itu, Anda harus mampu menerjemahkan Dokumen Bill of Quantities (BOQ) menjadi sebuah rencana pengiriman berkala yang sinkron dengan jadwal kerja di lapangan. Artikel ini akan mengupas langkah praktis menyusun jadwal pengiriman, membaca spesifikasi produk, hingga meminimalkan risiko salah order.
Mengapa Pengiriman Wiremesh Harus Dibagi Per Gelombang?
Mengirimkan seluruh kebutuhan besi tulangan sekaligus ke lapangan sering kali memicu pemborosan (waste). Dalam prinsip manajemen rantai pasok modern, penumpukan stok berlebih (excess inventory) di area proyek termasuk dalam kategori inefisiensi.
Ada tiga alasan utama mengapa Anda wajib menerapkan sistem pengiriman berkala:
- Kesehatan Arus Kas (Cash Flow): Membagi pengapalan berarti Anda dapat mengatur pembayaran kepada distributor secara bertahap, sesuai dengan termin penggunaan aktual material.
- Keterbatasan Lahan Proyek: Area proyek konstruksi di kota besar seperti Surabaya atau Jakarta umumnya sangat terbatas. Menyimpan puluhan bundel material sekaligus akan mengganggu ruang gerak alat berat (motion).
- Menghindari Kerusakan Material: Paparan hujan dan kelembapan tinggi di Indonesia mempercepat munculnya karat pada besi. Material yang berkarat parah berisiko ditolak oleh pengawas proyek (defects).
1. Periksa Ukuran dan Spesifikasi BOQ Proyek
Langkah pertama dalam menyusun rencana logistik adalah memastikan keakuratan dimensi produk yang diminta oleh tim teknik. Tim pengadaan sering kali keliru membedakan peruntukan antara lembaran (sheet) dan gulungan (roll).
Memahami Perbedaan Aplikasi Ukuran di Lapangan
Secara umum, pemilihan ukuran wiremesh sangat bergantung pada kebutuhan beban struktur dan kondisi akses ke lokasi proyek. Untuk kawat dengan diameter nominal yang lebih kecil (seperti ukuran wiremesh M4 hingga wiremesh M6), material ini biasanya tersedia dalam dua pilihan format, yaitu gulungan (roll) dan lembaran (sheet). Format roll menjadi solusi praktis untuk pelat lantai non-struktural atau area dengan beban ringan seperti lantai rumah tinggal atau pelat parkir kendaraan karena jauh lebih mudah ditransportasikan jika akses jalan menuju proyek tergolong sempit. Sebaliknya, untuk kebutuhan struktural dengan diameter kawat yang lebih besar, format lembaran mutlak diperlukan guna memastikan material tetap rata sempurna dan mampu menahan beban beton secara optimal.
Namun, untuk struktur gedung bertingkat atau jalan beton (rigid pavement), tim perencana biasanya mensyaratkan besi tulangan dalam bentuk lembaran datar agar tidak ada efek melengkung saat dipasang. Sebelum meminta penawaran, pastikan Anda memeriksa kembali lembar spesifikasi teknis di katalog Wiremesh SMS Perkasa.
2. Hitung Budget Pengadaan Berdasarkan Berat dan Harga per Kg
Ketika Anda mengevaluasi penawaran dari beberapa distributor baja konstruksi, mintalah transparansi mengenai basis perhitungan harga yang mereka gunakan. Apakah mereka menjual per lembar, atau menggunakan acuan harga wiremesh per kg di pasar?
Menghitung Konversi Berat untuk Validasi Anggaran
Sebagai contoh, jika proyek Anda membutuhkan kekuatan struktural yang lebih tinggi, spesifikasi akan beralih ke besi tulangan yang lebih tebal. Estimator proyek wajib mengetahui acuan berat wiremesh m8 standar agar tidak terjadi manipulasi volume saat serah terima barang di gudang proyek.
Berikut adalah tabel acuan cepat untuk membantu tim purchasing melakukan verifikasi berat sebelum menyetujui pengiriman:
| Spesifikasi Produk | Diameter Nominal (mm) | Ukuran Standar | Estimasi Berat per Lembar/Roll |
| Wiremesh M6 (Lembar) | 6 mm | 2,1 m x 5,4 m | ~ 23,76 kg |
| Wiremesh M6 (Roll) | 6 mm | 2,1 m x 54 m | ~ 237,6 kg |
| Wiremesh M8 (Lembar) | 8 mm | 2,1 m x 5,4 m | ~ 42,24 kg |
Catatan: Berat aktual di lapangan dapat bervariasi tergantung pada nilai toleransi diameter masing-masing pabrikan. Selalu mintalah Mill Test Certificate (MTC) untuk memverifikasi kesesuaian mutu baja tulangan tersebut.
Dengan memahami berat teoritis ini, Anda dapat menghitung total tonase per gelombang pengiriman. Informasi ini sangat krusial untuk menentukan jenis armada truk ekspedisi (apakah cukup menggunakan truk Colt Diesel Double atau harus menggunakan truk Fuso panjang) guna meminimalkan biaya transportasi.
3. Sinkronisasi Jadwal Pengiriman Wiremesh dengan Tahap Pengecoran
Setelah volume dan spesifikasi klir, buatlah matriks koordinasi bersama Manajer Proyek (Project Manager). Jangan pernah menjadwalkan kedatangan besi tulangan secara mendadak.
Contoh Skema Pembagian Gelombang Pengiriman
Misalkan total kebutuhan proyek berdasarkan BOQ adalah 1.000 lembar besi tulangan M8 untuk gedung 4 lantai. Maka, rencana logistik yang ideal dapat dibagi menjadi 4 gelombang utama:
[BOQ Total: 1.000 Lembar M8]
│
├──> Gelombang 1: 250 Lembar (Lantai 1) ──> Kirim H-5 Sebelum Pengecoran Plat Lantai 1
├──> Gelombang 2: 250 Lembar (Lantai 2) ──> Kirim Setelah Lantai 1 Selesai Dicor
├──> Gelombang 3: 250 Lembar (Lantai 3) ──> Menyesuaikan Progress Bekisting
└──> Gelombang 4: 250 Lembar (Lantai 4) ──> Pengiriman Akhir Sesuai Opsi Sisa Stok

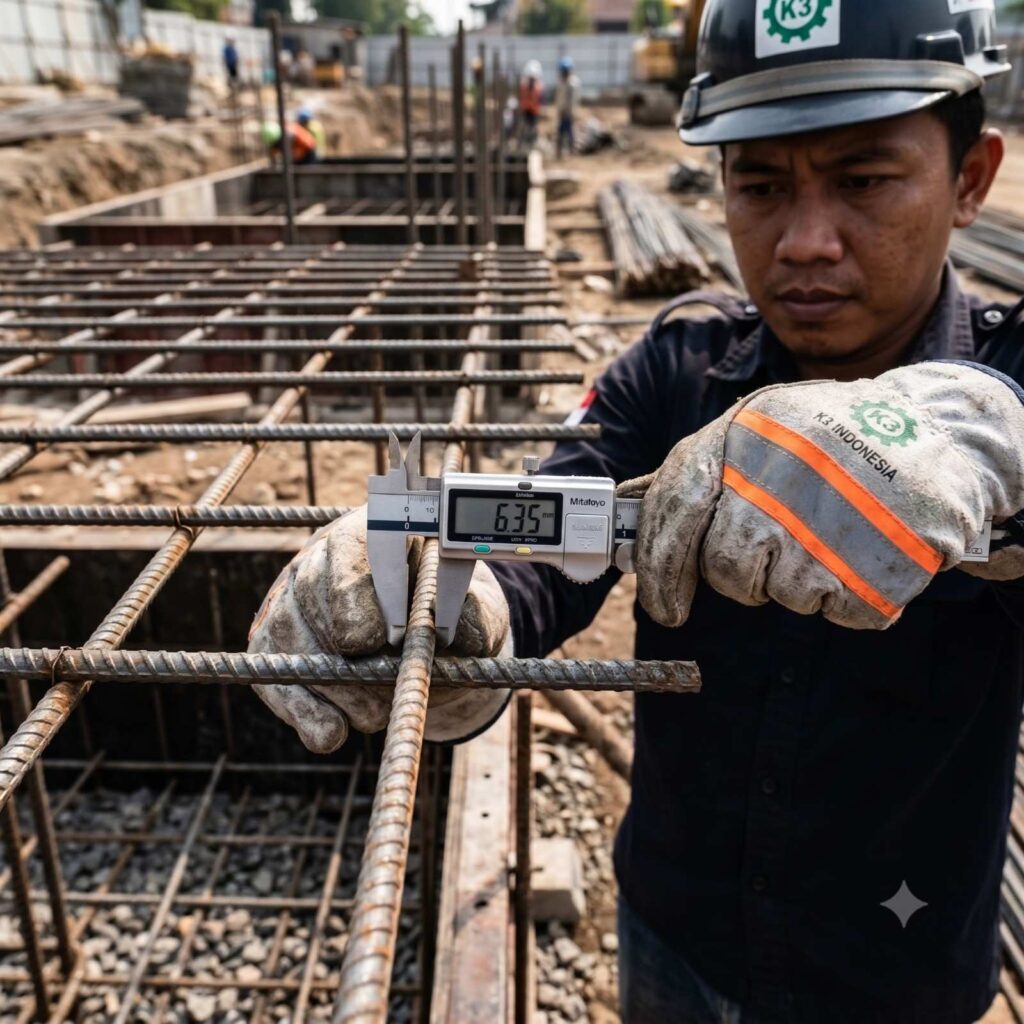

Selain itu, berikan jeda waktu (lead time) sekitar 3 hingga 5 hari kerja sebelum tanggal pelaksanaan pengecoran. Waktu ekstra ini berguna bagi tim logistik lapangan untuk melakukan pemeriksaan fisik diameter (menggunakan jangka sorong) dan menghitung ulang jumlah lembaran secara manual.
Kesalahan Utama Procurement Saat Mengatur Logistik Besi Baja

Berdasarkan pengalaman pengadaan material di berbagai proyek berskala besar di Indonesia, terdapat beberapa kesalahan fatal yang sering dilakukan oleh tim purchasing:
- Mengabaikan Nilai Toleransi Diameter: Membeli material dengan harga yang sangat murah tanpa memeriksa sertifikasi SNI. Besi yang terlalu kurus (non-SNI atau “besi banci”) berisiko tinggi ditolak oleh konsultan pengawas proyek saat inspeksi lapangan.

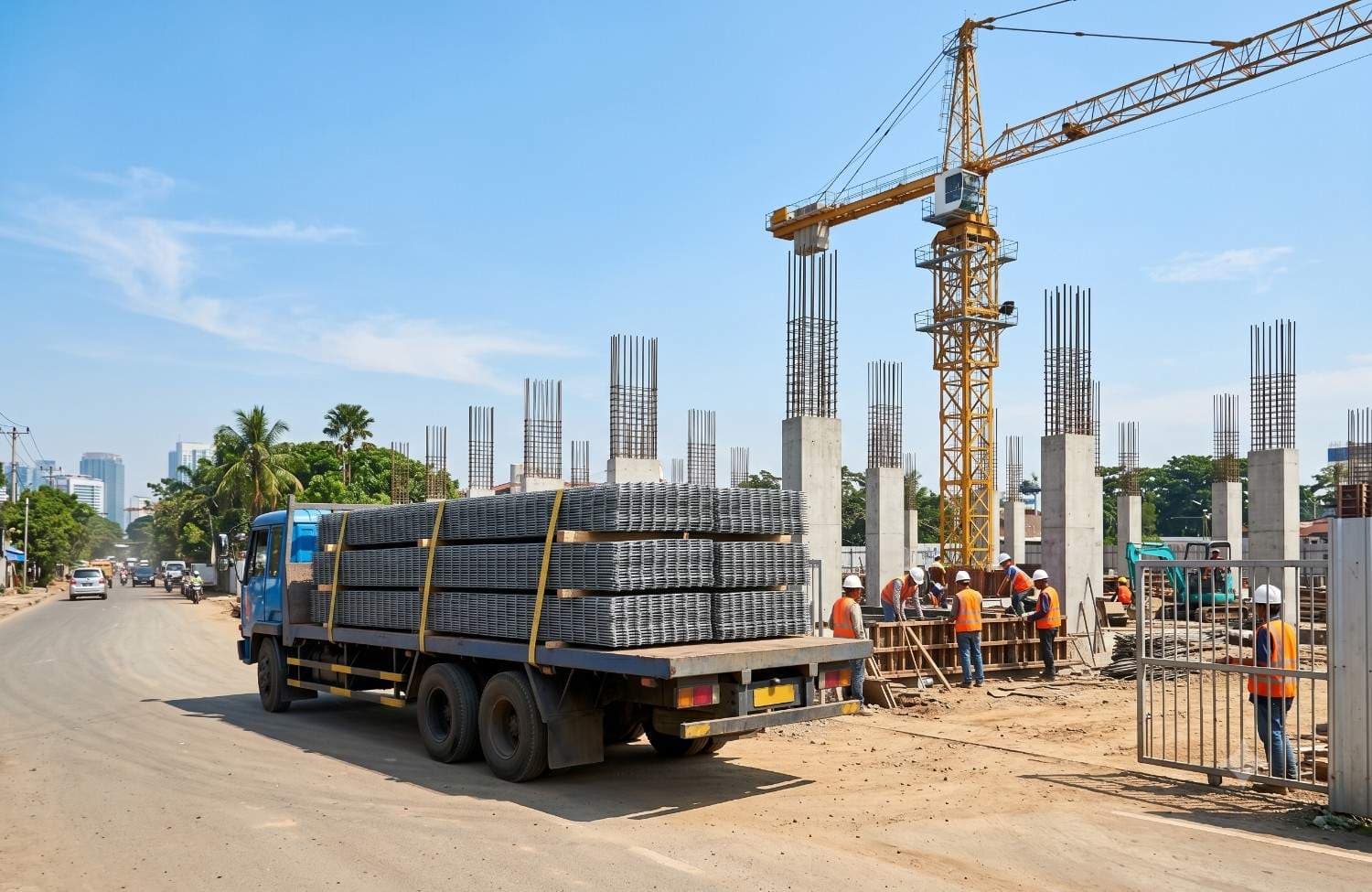

- Akses Truk yang Tidak Sesuai: Memesan pengiriman menggunakan truk tronton 12 meter, padahal akses jalan menuju lokasi proyek merupakan gang sempit di area padat penduduk. Akibatnya, truk tertahan dan timbul biaya bongkar muat tambahan (motion/transport waste).
- Tidak Meminta Kepastian Jadwal dari Supplier: Menyetujui PO tanpa klausul komitmen tanggal tiba. Untuk menjaga kepastian ini, Anda harus bekerja sama dengan distributor terpercaya yang memiliki sistem manajemen armada mandiri.
Untuk mempelajari aspek regulasi dan standar kekuatan material, Anda dapat membaca panduan resmi mengenai sertifikasi produk baja tulangan melalui situs Badan Standardisasi Nasional (BSN).
Kesimpulan
Menerjemahkan dokumen BOQ menjadi rencana gelombang pengiriman wiremesh yang sinkron dengan tahap pengecoran adalah langkah strategis bagi tim pengadaan. Praktik ini tidak hanya mengamankan kelancaran cash flow perusahaan dari penumpukan modal kerja, tetapi juga melindungi material dari risiko penurunan mutu akibat karat serta mencegah kendala logistik di area proyek yang terbatas. Ketepatan dalam memeriksa spesifikasi ukuran, konversi berat teoritis, dan komitmen waktu distributor adalah penentu keberhasilan efisiensi ini.
Jika Anda saat ini sedang menyusun rencana pengadaan dan ingin memastikan jadwal kedatangan besi tulangan pas dengan linimasa lapangan, tim SMS Perkasa siap membantu mengelola logistik proyek Anda secara berkala. Kirimkan spesifikasi produk (lembar/roll, M6/M8), volume kebutuhan, lokasi proyek, serta target gelombang pengiriman Anda agar tim kami dapat membantu memeriksa ketersediaan stok aktual dan menyiapkan penawaran harga yang transparan.
