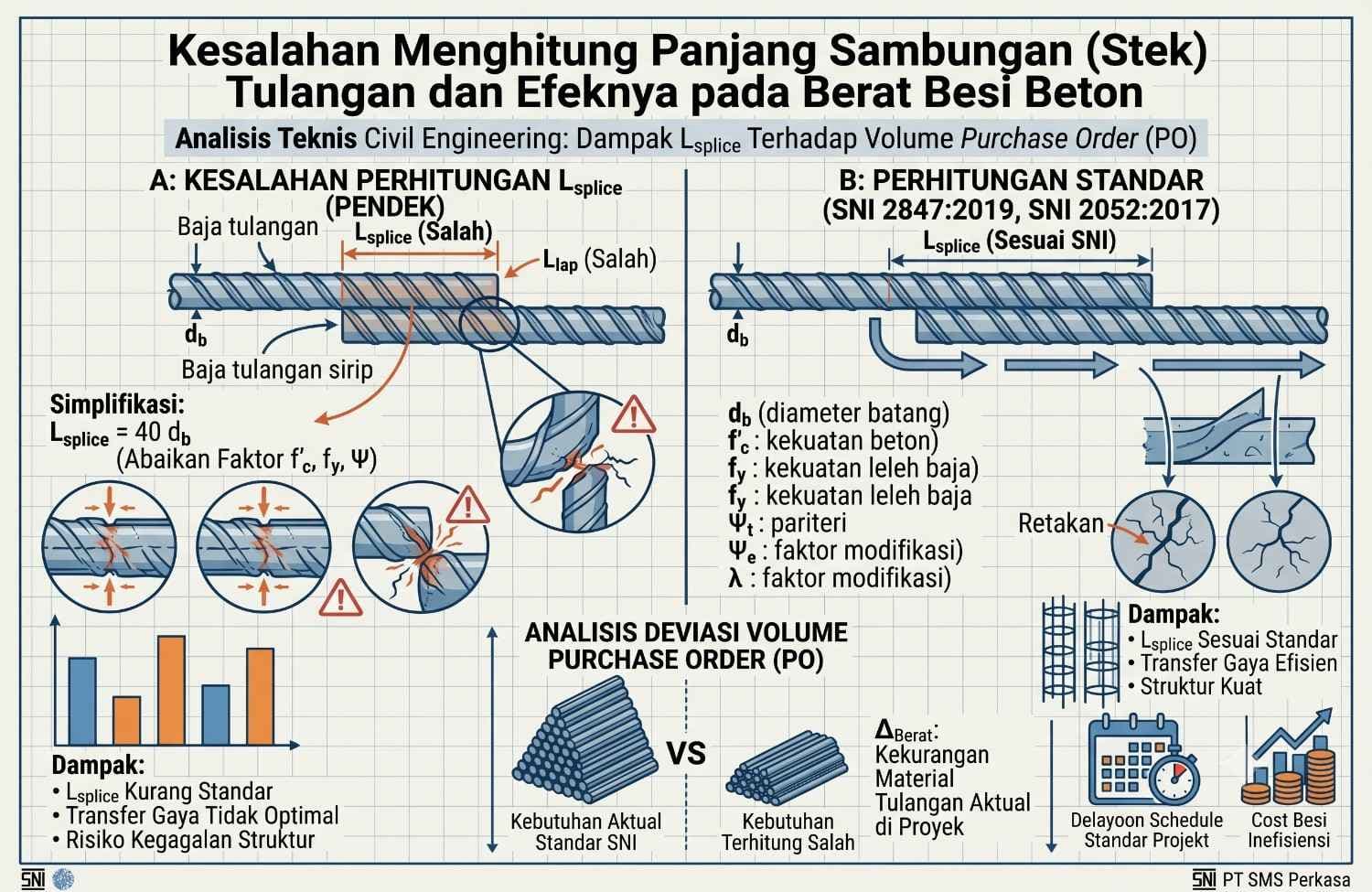

Kesalahan Menghitung Panjang Sambungan (Stek) Tulangan dan Efeknya pada Berat Besi Beton

Cara menghitung berat besi beton secara akurat wajib memperhitungkan variabel panjang sambungan lewatan (lap splice) tulangan sebagai bagian dari komponen volume total. Banyak estimator pemula melakukan simplifikasi hitungan dengan mengalikan total panjang elemen struktur langsung dengan berat per meter linier besi tulangan.
Metode linier tersebut mengabaikan hukum fisik penyambungan baja tulangan, di mana besi beton standar didistribusikan dalam panjang seragam 12 meter. Pengabaian panjang penyambungan stek tulangan berakibat pada pembengkakan Rencana Anggaran Biaya (RAB) akibat selisih tonnage purchase order aktual di lapangan.
Regulasi Panjang Sambungan (Stek) Tulangan Berdasarkan SNI 2847:2019
Penyambungan baja tulangan diatur secara ketat untuk menjamin kontinuitas transfer tegangan dari satu batang besi ke batang besi berikutnya. Berdasarkan SNI 2847:2019 (Persyaratan Beton Struktural untuk Bangunan Gedung), panjang sambungan lewatan ditentukan oleh jenis tegangan yang bekerja pada zona sambungan tersebut, apakah termasuk kategori zona tarik atau zona tekan.
Secara umum, industri konstruksi Indonesia menerapkan parameter minimum penyambungan dengan formula kelipatan diameter nominal tulangan (d). Untuk kondisi batas aman tanpa perhitungan mekanika lanjut yang kompleks, pengawas lapangan kerap menggunakan standar praktis sebagai berikut:
Lst = 40 × d (Untuk kondisi tarik)
Lsc = 30 × d (Untuk kondisi tekan)
Namun, pada area komponen struktur utama seperti kolom penahan beban gempa (Sistem Rangka Pemikul Momen Khusus/SRPMK), regulasi mensyaratkan panjang penyambungan lewatan Kelas B dengan panjang minimum sebesar:
Ld = 50 × d
(Catatan: “d” adalah diameter nominal besi tulangan).
Berikut merupakan tabel referensi panjang sambungan lewatan tulangan minimum yang wajib dimasukkan ke dalam perhitungan volume besi beton sebelum melakukan pemesanan material:
Tabel Panjang Sambungan Lewatan Minimum (Besi Ulir/Deform)
| Diameter Tulangan (mm) | Tipe Tulangan | Sambungan Tekan (30d) | Sambungan Tarik Standar (40d) | Sambungan Tarik Khusus SRPMK (50d) |
| D10 | Deform / Ulir | 300 mm | 400 mm | 500 mm |
| D13 | Deform / Ulir | 390 mm | 520 mm | 650 mm |
| D16 | Deform / Ulir | 480 mm | 640 mm | 800 mm |
| D19 | Deform / Ulir | 570 mm | 760 mm | 950 mm |
| D22 | Deform / Ulir | 660 mm | 880 mm | 1100 mm |
| D25 | Deform / Ulir | 750 mm | 1000 mm | 1250 mm |
| D32 | Deform / Ulir | 960 mm | 1280 mm | 1600 mm |
Detail Teknis Penting: Panjang penyambungan lewatan di atas berlaku penuh untuk mutu beton f’c ≥ 21 MPa. Jika proyek Anda menggunakan mutu beton rendah (di bawah 20 MPa), panjang penyambungan tulangan wajib diperpanjang hingga sebesar 1,3 kali dari nilai standar tabel karena kuat lekat selimut beton terhadap baja tulangan menurun secara signifikan.
Mengapa Kesalahan Estimasi Stek Mengacaukan Cara Menghitung Berat Besi Beton
Ketika melakukan penyusunan daftar potong besi (bar bending schedule) demi mengoptimalkan fungsi besi beton sebagai penahan gaya tarik tulangan, draftsman sering kali lupa menyisipkan panjang ekstra stek tulangan pada titik-titik perhentian pengecoran (construction joint). Besi beton diproduksi massal dengan panjang 12 meter per batang. Jika struktur kolom memiliki tinggi bersih 4 meter dengan kebutuhan stek sambungan ke lantai atas sepanjang 1 meter, total panjang besi yang dibutuhkan untuk satu kolom utuh adalah 5 meter.
Dari satu batang besi tulangan utuh sepanjang 12 meter, Anda hanya bisa mendapatkan 2 potong besi kolom sepanjang 5 meter. Proses pemotongan ini menyisakan sisa besi tulangan sepanjang 2 meter.
Sisa Potongan = 12m – (2x5m) = 2m
Sisa potongan sepanjang 2 meter ini dikategorikan sebagai material waste. Jika sisa potongan tersebut tidak dapat diintegrasikan ke komponen struktur lain (seperti sengkang/begel atau tulangan praktis), maka berat material sisa ini mutlak menjadi kerugian finansial proyek. Kesalahan dalam memprediksi akumulasi panjang sambungan lewatan inilah yang merusak validitas cara menghitung berat besi beton pada dokumen Bill of Quantities (BOQ).
Simulasi Kasus: Selisih Tonnage Aktual vs Biaya RAB Akibat Lap Splice

Mari lakukan simulasi perhitungan struktur bangunan dengan total 120 buah kolom utama menggunakan tulangan utama besi beton ulir D22. Kita bandingkan hasil kalkulasi tanpa stek vs kalkulasi berbasis regulasi lap splice Kelas B (50d).
1. Pendekatan Salah (Tanpa Memperhitungkan Stek & Lap Splice)
- Tinggi kolom total per lantai: 4,0 meter
- Total panjang linier besi: 120 × 4,0 m = 480 meter
- Berat teoritis besi D22 berdasarkan SNI: 2,98 kg/m
- Total berat teoritis terhitung: 480 m × 2,98 kg/m = 1.430,4 kg (1,43 Ton)
2. Pendekatan Benar (Menghitung Lap Splice Struktural)
- Tinggi kolom bersih: 4,0 meter
- Panjang sambungan lewatan (50 x 22 mm): 1,1 meter
- Total kebutuhan panjang fisik per kolom: 4,0 m + 1,1 m = 5,1 meter
- Total panjang fisik tulangan diperlukan: 120 × 5,1 m = 612 meter
- Total berat aktual tulangan diperlukan: 612 m × 2,98 kg/m = 1.823,76 kg (1,82 Ton)
Perbandingan Hasil Perhitungan Volume
- Selisih volume fisik material: 1.823,76 kg – 1.430,4 kg = 393,36 kg
- Persentase deviasi varians anggaran: (393,36 / 1430,4) x 100% = 27,5%
Dari simulasi di atas terlihat bahwa mengabaikan panjang sambungan lewatan menimbulkan deviasi pemesanan riil sebesar 27,5% lebih tinggi dari estimasi dasar. Jika pengadaan material baja proyek didasarkan pada perhitungan linier tanpa stek, proyek dipastikan mengalami defisit material baja di tengah masa pelaksanaan konstruksi.
Failure Mode: Reduksi Panjang Stek Demi Menghemat Anggaran Material
Banyak mandor lapangan memotong panjang lewatan baja tulangan secara sepihak untuk menghindari pembelian besi beton tambahan. Contoh kasus nyata: Panjang stek tulangan utama D25 yang seharusnya dipasang sepanjang 1,25 meter (50d) dipotong paksa menjadi 0,5 meter dengan dalih penghematan material sisa belanja baja.
Efek Merusak Struktural: Reduksi panjang penyambungan lewatan memicu kegagalan lekat mekanis (bond failure) sebelum beton mencapai batas runtuh tariknya. Ketika bangunan diguncang beban lateral gempa, gaya tarik tidak mampu ditransfer secara utuh antar-batang baja tulangan. Sambungan beton bertulang akan mengalami slip seketika, diikuti dengan keruntuhan getas (brittle failure) pada bagian dasar kolom tanpa adanya peringatan visual defleksi awal.
Penerapan Decision Framework berikut wajib dijalankan oleh tim pengawas lapangan saat melakukan inspeksi pembesian sebelum persetujuan pengecoran dikeluarkan:
APAKAH PANJANG LEWATAN FISIK REBAR >= 40d?
│
├──> YA: Periksa kebersihan permukaan rebar dari karat lepas -> Setujui Cor.
│
└──> TIDAK: Apakah memungkinkan dilakukan pengelasan tulangan (Welded Splice)?
│
├──> YA: Lakukan pengelasan penuh tipe E70xx sepanjang minimal 5d (Sertifikasi AWS).
│
└──> TIDAK: Tambahkan rebar penyambung sisipan dengan Mechanical Coupler baja khusus.
Solusi Optimasi Cutting Plan untuk Menekan Unplanned Waste Besi Beton
Menekan lonjakan unplanned material waste akibat akumulasi panjang sambungan tulangan lewatan, kontraktor wajib menyusun rencana pemotongan material baja terkomputerisasi (Linear Cutting Stock Optimization Program). Langkah taktis manajemen material ini membagi potongan besi panjang secara cerdas ke berbagai elemen struktur sekunder di area kerja.
Sebagai panduan praktis pengelolaan material di lapangan, perhatikan tiga prinsip sisa material (waste management) baja tulangan berikut:
- Optimalisasi Sisa Potongan: Sisa pemotongan rebar kolom sepanjang 2 meter jangan dibuang ke tempat limbah baja scrap, melainkan dialokasikan langsung untuk pembuatan tulangan sengkang balok anak atau sebagai komponen angkur praktis pada pasangan dinding bata merah.
- Pemanfaatan Sambungan Mekanis: Untuk penggunaan baja tulangan berdiameter besar (D25 ke atas), gantikan metode sambungan lewatan tradisional dengan mechanical rebar coupler. Penggunaan coupler mekanis mengeliminasi kebutuhan panjang tumpang tindih rebar sepanjang 1,25 meter menjadi hanya sepanjang 5 sentimeter dalam ruang sambungan coupler.
- Disiplin Pembesian Pracetak: Lakukan pabrikasi pembesian komponen struktur di area fabrikasi khusus yang bersih, kering, terangkat dari tanah menggunakan bantalan kayu ganjal untuk menghindari korosi dini akibat air limpasan permukaan tanah.
Kesimpulan
Memahami cara menghitung berat besi beton secara komprehensif dengan menyertakan panjang lewatan stek menjamin ketepatan volume pengadaan material proyek Anda. Estimasi yang akurat meminimalkan material sisa yang tidak terpakai, menjaga efisiensi anggaran belanja proyek, serta menjaga integritas struktural bangunan dari risiko kegagalan sambungan mekanis tulangan baja di lapangan.
